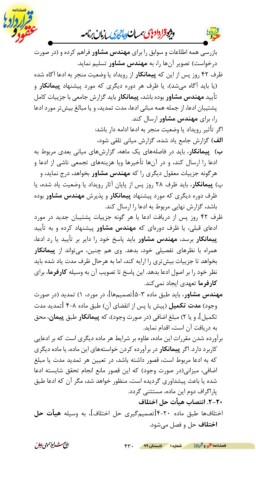

‫بازرسی همه اطلاعات و سوابق را برای مهندس مشاور فراهم کرده و (در صورت‬
                ‫درخواست) تصویر آنها را‪ ،‬به مهندس مشاور تسلیم نماید‪.‬‬

‫ظرف ‪ 22‬روز پس از این که پیمانکار از رویداد یا وضعیت منجر به ادعا آگاه شده‬
‫(یا باید آگاه میشد)‪ ،‬یا ظرف هر دوره دیگری که مورد پیشنهاد پیمانکار و‬
‫تأیید مهندس مشاور بوده باشد‪ ،‬پیمانکار باید گزارش جامعی با جزییات کامل‬
‫پشتیبان ادعا‪ ،‬از جمله همه مبانی ادعا‪ ،‬مدت تمدید‪ ،‬و یا مبالغ بیشتر مورد ادعا‬

                                     ‫را‪ ،‬برای مهندس مشاور ارسال کند‪.‬‬
                       ‫اگر تأثیر رویداد یا وضعیت منجر به ادعا ادامه دار باشد‪:‬‬
                        ‫الف) گزارش جامع یاد شده‪ ،‬گزارش میانی تلقی شود‪،‬‬
‫ب) پیمانکار‪ ،‬باید در فاصلههای یک ماهه‪ ،‬گزارشهای میانی بعدی مربوط به‬
‫ادعا را ارسال کند‪ ،‬و در آنها تأخیرها ویا هزینههای تجمعی ناشی از ادعا و‬
  ‫هرگونه جزییات معقول دیگری را که مهندس مشاور بخواهد‪ ،‬درج نماید‪ ،‬و‬
‫پ) پیمانکار‪ ،‬باید ظرف ‪ 28‬روز پس از پایان آثار رویداد یا وضعیت یاد شده‪ ،‬یا‬
‫ظرف دوره دیگری که مورد پیشنهاد پیمانکار و پذیرش مهندس مشاور بوده‬

                           ‫باشد‪ ،‬گزارش نهایی مربوط به ادعا را ارسال کند‪.‬‬
‫ظرف ‪ 22‬روز پس از دریافت ادعا یا هر گونه جزییات پشتیبان جدید در مورد‬
‫ادعای قبلی‪ ،‬یا ظرف دورهای که مهندس مشاور پیشنهاد کرده و به تأیید‬
‫پیمانکار برسد‪ ،‬مهندس مشاور باید پاسخ خود را دایر بر تأیید یا رد ادعا‪،‬‬
‫همراه با نظرهای تفصیلی خود‪ ،‬بدهد‪ .‬وی هم چنین‪ ،‬میتواند از پیمانکار‬
‫بخواهد تا جزییات بیشتری را ارایه کند‪ ،‬اما به هرحال ظرف مدت یاد شده باید‬
‫نظر خود را بر اصول ادعا بدهد‪ .‬این پاسخ تا تصویب آن به وسیله کارفرما‪ ،‬برای‬

                                          ‫کارفرما تعهدی ایجاد نمیکند‪.‬‬
‫مهندس مشاور‪ ،‬باید طبق ماده ‪[5-3‬تصمیمها]‪ ،‬در مورد‪ )1 ،‬تمدید (در صورت‬
‫وجود) مدت تکمیل (پیش یا پس از انقضای آن) طبق ماده ‪[ 2-8‬تمدید مدت‬
‫تکمیل]‪ ،‬و یا ‪ )2‬مبلغ اضافی (در صورت وجود)‪ ،‬که پیمانکار طبق پیمان‪ ،‬محق‬

                                          ‫به دریافت آن است‪ ،‬اقدام نماید‪.‬‬
‫برآورده شدن مقررات این ماده‪ ،‬علاوه بر شرایط هر ماده دیگری است که بر ادعایی‬
‫کاربرد دارد‪ .‬اگر پیمانکار در برآورده کردن خواستههای این ماده‪ ،‬یا ماده دیگری‬
‫که به ادعا مربوط است‪ ،‬قصور داشته باشد‪ ،‬در تعیین هر تمدید مدت یا مبلغ‬
‫اضافی‪ ،‬میزانی(در صورت وجود) که این قصور مانع انجام تحقق شایسته ادعا‬
‫شده یا باعث پیشداوری گردیده است‪ ،‬منظور خواهد شد‪ ،‬مگر آن که ادعا طبق‬

                                    ‫پاراگراف دوم این ماده‪ ،‬مستثنی گردد‪.‬‬
                                        ‫‪ .2-28‬انتصاب هیأت حل اختلاف‬

‫اختلافها طبق ماده ‪[2-2.‬تصمیمگیری حل اختلاف]‪ ،‬به وسیله هیأت حل‬
                                            ‫اختلاف حل و فصل میشود‪.‬‬
