Page 428 - قراردادهای همسان پیمانکاری سازمان برنامه
P. 428

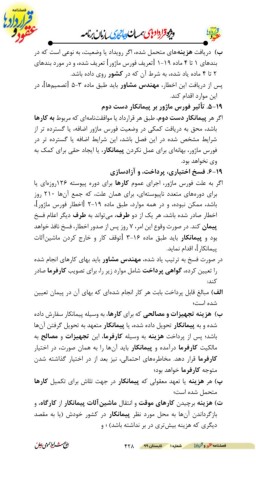

ب) دریافت هزینههای متحمل شده ،اگر رویداد یا وضعیت ،به نوعی است که در
بندهای 1تا 2ماده [ 1-13تعریف فورس ماژور] تعریف شده ،و در مورد بندهای
2تا 2ماده یاد شده ،به شرط آن که در کشور روی داده باشد.
پس از دریافت این اخطار ،مهندس مشاور باید طبق ماده [ 5-3تصمیمها] ،در
این موارد اقدام کند.
.7-88تأثیر فورس ماژور بر پیمانکار دست دوم
اگر هر پیمانکار دست دوم ،طبق هر قرارداد یا موافقتنامهای که مربوط به کارها
باشد ،محق به دریافت کمکی در وضعیت فورس ماژور اضافه ،یا گسترده تر از
شرایط مشخص شده در این فصل باشد ،این شرایط اضافه یا گسترده تر در
فورس ماژور ،بهانهای برای عمل نکردن پیمانکار ،یا ایجاد حقی برای کمک به
وی نخواهد بود.
.8-88فسخ اختیاری ،پرداخت ،و آزادسازی
اگر به علت فورس ماژور ،اجرای عموم کارها برای دوره پیوسته 127روزهای یا
برای دورههای متعدد ناپیوستهای ،برای همان علت ،که جمع آنها 21.روز
باشد ،ممکن نبوده ،و در همه موارد ،طبق ماده [ 2-13اخطار فورس ماژور]،
اخطار صادر شده باشد ،هر یک از دو طرف ،میتواند به طرف دیگر اعلام فسخ
پیمان کند .در صورت وقوع این امر 6 ،روز پس از صدور اخطار ،فسخ نافذ خواهد
بود و پیمانکار باید طبق ماده [ 3-17توقف کار و خارج کردن ماشینآلات
پیمانکار] ،اقدام نماید.
در صورت فسخ به ترتیب یاد شده ،مهندس مشاور باید بهای کارهای انجام شده
را تعیین کرده ،گواهی پرداخت شامل موارد زیر را ،برای تصویب کارفرما صادر
کند:
الف) مبالغ قابل پرداخت بابت هر کار انجام شدهای که بهای آن در پیمان تعیین
شده است؛
ب) هزینه تجهیزات و مصالحی که برای کارها ،به وسیله پیمانکار سفارش داده
شده و به پیمانکار تحویل داده شده ،یا پیمانکار متعهد به تحویل گرفتن آنها
باشد؛ پس از پرداخت هزینه به وسیله کارفرما ،این تجهیزات و مصالح به
مالکیت کارفرما درآمده و پیمانکار باید آنها را به همان صورت ،در اختیار
کارفرما قرار دهد .مخاطرههای احتمالی ،نیز بعد از در اختیار گذاشته شدن
متوجه کارفرما خواهد بود؛
پ) هر هزینه یا تعهد معقولی که پیمانکار در جهت تلاش برای تکمیل کارها
متحمل شده است؛
ت) هزینه برچیدن کارهای موقت و انتقال ماشینآلات پیمانکار از کارگاه ،و
بازگرداندن آنها به محل مورد نظر پیمانکار در کشور خودش (یا به مقصد
دیگری که هزینه بیشتری در بر نداشته باشد) ؛ و
228
