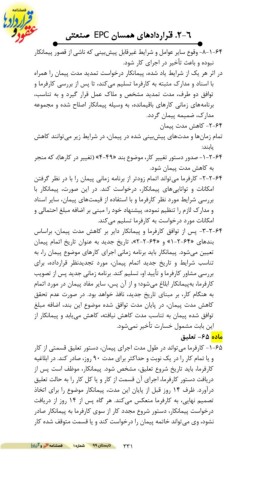

Page 331 - قراردادهای همسان پیمانکاری سازمان برنامه
P. 331
.2-1قراردادهای همسان EPCصنعتی
-8-1-72وقوع سایر عوامل و شرایط غیرقابل پیشبینی که ناشی از قصور پیمانکار
نبوده و باعث تأخیر در اجرای کار شود.
در اثر هر یک از شرایط یاد شده ،پیمانکار درخواست تمدید مدت پیمان را همراه
با اسناد و مدارک مثبته به کارفرما تسلیم میکند ،تا پس از بررسی کارفرما و
توافق دو طرف ،مدت تمدید مشخص و ملاک عمل قرار گیرد و به تناسب،
برنامههای زمانی کارهای باقیمانده ،به وسیله پیمانکار اصلاح شده و مجموعه
مدارک ،ضمیمه پیمان گردد.
-2-72کاهش مدت پیمان
تمام زمانها و مدتهای پیشبینی شده در پیمان ،در شرایط زیر میتوانند کاهش
یابند:
-1-2-72صدور دستور تغییر کار ،موضوع بند «( »2-23تغییر در کارها) ،که منجر
به کاهش مدت پیمان شود.
-2-2-72کارفرما میتواند اتمام زودتر از برنامه زمانی پیمان را با در نظر گرفتن
امکانات و تواناییهای پیمانکار ،درخواست کند .در این صورت ،پیمانکار با
بررسی شرایط مورد نظر کارفرما و با استفاده از قیمتهای پیمان ،سایر اسناد
و مدارک لازم را تنظیم نموده ،پیشنهاد خود را مبنی بر اضافه مبلغ احتمالی و
امکانات مورد درخواست به کارفرما تسلیم میکند.
-3-2-72پس از توافق کارفرما و پیمانکار دایر بر کاهش مدت پیمان ،براساس
بندهای « »1-2-72و « ،»2-2-72تاریخ جدید به عنوان تاریخ اتمام پیمان
تعیین میشود .پیمانکار باید برنامه زمانی اجرای کارهای موضوع پیمان را ،به
تناسب شرایط و تاریخ جدید اتمام پیمان ،مورد تجدیدنظر قرارداده ،برای
بررسی مشاور کارفرما و تأیید او ،تسلیم کند .برنامه زمانی جدید پس از تصویب
کارفرما ،بهپیمانکار ابلاغ میشود؛ و از آن پس ،سایر مفاد پیمان در مورد اتمام
به هنگام کار ،بر مبنای تاریخ جدید ،نافذ خواهد بود .در صورت عدم تحقق
کاهش مدت پیمان ،در پایان مدت توافق شده موضوع این بند ،اضافه مبلغ
توافق شده پیمان به تناسب مدت کاهش نیافته ،کاهش مییابد و پیمانکار از
این بابت مشمول خسارت تأخیر نمیشود.
ماده -87تعلیق
-1-75کارفرما میتواند در طول مدت اجرای پیمان ،دستور تعلیق قسمتی از کار
و یا تمام کار را در یک نوبت و حداکثر برای مدت 3.روز ،صادر کند .در ابلاغیه
کارفرما ،باید تاریخ شروع تعلیق ،مشخص شود .پیمانکار ،موظف است پس از
دریافت دستور کارفرما ،اجرای آن قسمت از کار و یا کل کار را به حالت تعلیق
درآورد .ظرف 12روز قبل از پایان این مدت ،پیمانکار موضوع را برای اتخاذ
تصمیم نهایی ،به کارفرما منعکس میکند .هر گاه پس از 12روز از دریافت
درخواست پیمانکار ،دستور شروع مجدد کار از سوی کارفرما به پیمانکار صادر
نشود ،وی میتواند خاتمه پیمان را درخواست کند و یا قسمت متوقف شده کار
331
