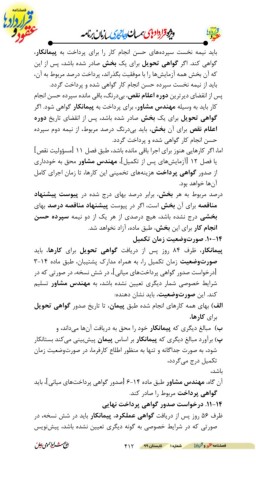

‫باید نیمه نخست سپردههای حسن انجام کار را برای پرداخت به پیمانکار‪،‬‬
‫گواهی کند‪ .‬اگر گواهی تحویل برای یک بخش صادر شده باشد‪ ،‬پس از این‬
‫که آن بخش همه آزمایشها را با موفقیت بگذراند‪ ،‬پرداخت درصد مربوط به آن‪،‬‬

     ‫باید از نیمه نخست سپرده حسن انجام کار گواهی شده و پرداخت گردد‪.‬‬
‫پس از انقضای دیرترین دوره اعلام نقص‪ ،‬بیدرنگ‪ ،‬باقی مانده سپرده حسن انجام‬
‫کار باید به وسیله مهندس مشاور‪ ،‬برای پرداخت به پیمانکار گواهی شود‪ .‬اگر‬
‫گواهی تحویل برای یک بخش صادر شده باشد‪ ،‬پس از انقضای تاریخ دوره‬
‫اعلام نقص برای آن بخش‪ ،‬باید بیدرنگ درصد مربوط‪ ،‬از نیمه دوم سپرده‬

                              ‫حسن انجام کار گواهی شده و پرداخت گردد‪.‬‬
‫اما‪ ،‬اگر کارهایی هنوز برای اجرا باقی مانده باشد‪ ،‬طبق فصل ‪[ 11‬مسؤولیت نقص]‬
‫یا فصل ‪[ 12‬آزمایشهای پس از تکمیل]‪ ،‬مهندس مشاور محق به خودداری‬
‫از صدور گواهی پرداخت هزینههای تخمینی این کارها‪ ،‬تا زمان اجرای کامل‬

                                                        ‫آنها خواهد بود‪.‬‬
‫درصد مربوط به هر بخش‪ ،‬برابر درصد بهای درج شده در پیوست پیشنهاد‬
‫مناقصه برای آن بخش است‪ ،‬اگر در پیوست پیشنهاد مناقصه درصد بهای‬
‫بخشی درج نشده باشد‪ ،‬هیچ درصدی از هر یک از دو نیمه سپرده حسن‬

                     ‫انجام کار برای این بخش‪ ،‬طبق ماده‪ ،‬آزاد نخواهد شد‪.‬‬
                                      ‫‪ .88-87‬صورتوضعیت زمان تکمیل‬

‫پیمانکار‪ ،‬ظرف ‪ 82‬روز پس از دریافت گواهی تحویل برای کارها‪ ،‬باید‬
‫صورتوضعیت زمان تکمیل را‪ ،‬به همراه مدارک پشتیبان‪ ،‬طبق ماده ‪3-12‬‬
‫[درخواست صدور گواهی پرداختهای میانی]‪ ،‬در شش نسخه‪ ،‬در صورتی که در‬
‫شرایط خصوصی شمار دیگری تعیین نشده باشد‪ ،‬به مهندس مشاور تسلیم‬

                               ‫کند‪ .‬این صورتوضعیت‪ ،‬باید نشان دهنده‪:‬‬
‫الف) بهای همه کارهای انجام شده طبق پیمان‪ ،‬تا تاریخ صدور گواهی تحویل‬

                                                            ‫برای کارها‪،‬‬
        ‫ب) مبالغ دیگری که پیمانکار خود را محق به دریافت آنها میداند‪ ،‬و‬
‫پ) برآورد مبالغ دیگری که پیمانکار بر اساس پیمان پیشبینی میکند بستانکار‬
‫شود‪ ،‬به صورت جداگانه و تنها به منظور اطلاع کارفرما‪ ،‬در صورتوضعیت زمان‬

                                                   ‫تکمیل درج میگردد‪،‬‬
                                                                    ‫باشد‪،‬‬

‫آن گاه‪ ،‬مهندس مشاور طبق ماده ‪[ 7-12‬صدور گواهی پرداختهای میانی]‪ ،‬باید‬
                                     ‫گواهی پرداخت مربوط را صادر کند‪.‬‬

                          ‫‪ .88-87‬درخواست صدور گواهی پرداخت نهایی‬
‫ظرف ‪ 57‬روز پس از دریافت گواهی عملکرد‪ ،‬پیمانکار باید در شش نسخه‪ ،‬در‬
‫صورتی که در شرایط خصوصی به گونه دیگری تعیین نشده باشد‪ ،‬پیشنویس‬
