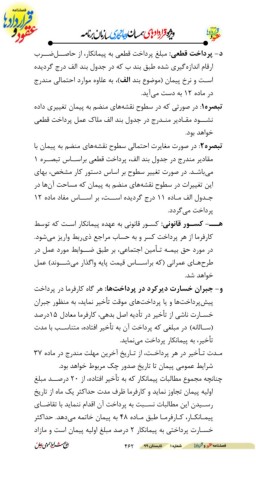

د -پرداخت قطعی :مبلغ پرداخت قطعی به پیمانکار ،از حاصاالضاارب
ارقام اندازهگیری شده طبق بند ب که در جدول بند الف درج گردیده
اسات و نرخ پیمان (موضوع بند الف) ،به علاوه موارد احتمالی مندرج
در ماده 12به دست میآید.
تبصره :8در صورتی که در سطوح نقشههای منضم به پیمان تغییری داده
نشاااود مقاادیر منادرج در جدول بند الف ملاک عمل پرداخت قطعی
خواهد بود.
تبصره :2در صورت مغایرت احتمالی سطوح نقشههای منضم به پیمان با
مقادیر مندرج در جدول بند الف ،پرداخت قطعی براساااس تبصااره 1
میباشاد .در صورت تغییر سطوح بر اساس دستور کار مشخص ،بهای
این تغییرات در سطوح نقشههای منضم به پیمان که مساحت آنها در
جادول الف مااده 11درج گردیده اسااات ،بر اسااااس مفاد ماده 12
پرداخت میگردد.
هااا -کساور قانونی :کساور قانونی به عهده پیمانکار اسات که توسط
کارفرما از هر پرداخت کسر و به حساب مراجع ذیربط واریز میشود.
در مورد حق بیماه تاأمین اجتماعی ،بر طبق ضاااوابط مورد عمل در
طرحهاای عمرانی (که براسااااس قیمت پایه واگذار میشاااوند) عمل
خواهد شد.
و -جبران خسارت دیرکرد در پرداختها :هر گاه کارفرما در پرداخت
پیشپرداختها و یا پرداختهای موقت تأخیر نماید ،به منظور جبران
خساارت ناشی از تأخیر در تأدیه اصل بدهی ،کارفرما معادل 15درصد
(سااالانه) در مبلغی که پرداخت آن به تأخیر افتاده ،متناسااب با مدت
تأخیر ،به پیمانکار پرداخت مینماید.
مادت تاأخیر در هر پرداخات ،از تااریخ آخرین مهلت مندرج در ماده 36
شرایط عمومی پیمان تا تاریخ صدور چک مربوط خواهد بود.
چنانچه مجموع مطالبات پیمانکار که به تأخیر افتاده ،از 2.درصااد مبلغ
اولیه پیمان تجاوز نماید و کارفرما ظرف مدت حداکثر یک ماه از تاریخ
رساایدن این مطالبات نساابت به پرداخت آن اقدام ننماید با تقاضااای
پیماانکاار ،کاارفرماا طبق مااده 28به پیمان خاتمه میدهد .حداکثر
خساارت پرداختی به پیمانکار 2درصد مبلغ اولیه پیمان است و مازاد
