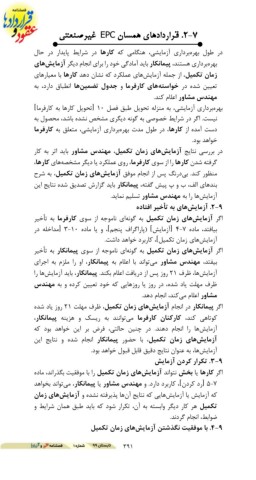

Page 391 - قراردادهای همسان پیمانکاری سازمان برنامه
P. 391

‫‪ .2-5‬قراردادهای همسان ‪ EPC‬غیرصنعتی‬

‫در طول بهرهبرداری آزمایشی‪ ،‬هنگامی که کارها در شرایط پایدار در حال‬
‫بهرهبرداری هستند‪ ،‬پیمانکار باید آمادگی خود را برای انجام دیگر آزمایشهای‬
‫زمان تکمیل‪ ،‬از جمله آزمایشهای عملکرد که نشان دهد کارها با معیارهای‬
‫تعیین شده در خواستههای کارفرما و جدول تضمینها انطباق دارد‪ ،‬به‬

                                              ‫مهندس مشاور اعلام کند‪.‬‬
‫بهرهبرداری آزمایشی‪ ،‬به منزله تحویل طبق فصل ‪[ 1.‬تحویل کارها به کارفرما]‬
‫نیست‪ .‬اگر در شرایط خصوصی به گونه دیگری مشخص نشده باشد‪ ،‬محصول به‬
‫دست آمده از کارها‪ ،‬در طول مدت بهرهبرداری آزمایشی‪ ،‬متعلق به کارفرما‬

                                                             ‫خواهد بود‪.‬‬
‫در بررسی نتایج آزمایشهای زمان تکمیل‪ ،‬مهندس مشاور باید اثر به کار‬
‫گرفته شدن کارها را از سوی کارفرما‪ ،‬روی عملکرد یا دیگر مشخصههای کارها‪،‬‬
‫منظور کند‪ .‬بیدرنگ پس از انجام موفق آزمایشهای زمان تکمیل‪ ،‬به شرح‬
‫بندهای الف‪ ،‬ب و پ پیش گفته‪ ،‬پیمانکار باید گزارش تصدیق شده نتایج این‬

                             ‫آزمایشها را به مهندس مشاور تسلیم نماید‪.‬‬
                                       ‫‪ .2-8‬آزمایشهای به تأخیر افتاده‬

‫اگر آزمایشهای زمان تکمیل به گونهای ناموجه از سوی کارفرما به تأخیر‬
‫بیافتد‪ ،‬ماده ‪[ 2-6‬آزمایش] (پاراگراف پنجم]‪ ،‬و یا ماده ‪[ 3-1.‬مداخله در‬

                           ‫آزمایشهای زمان تکمیل]‪ ،‬کاربرد خواهد داشت‪.‬‬
‫اگر آزمایشهای زمان تکمیل به گونهای ناموجه از سوی پیمانکار به تأخیر‬
‫بیفتد‪ ،‬مهندس مشاور میتواند با اعلام به پیمانکار‪ ،‬او را ملزم به اجرای‬
‫آزمایشها‪ ،‬ظرف ‪ 21‬روز پس از دریافت اعلام بکند‪ .‬پیمانکار‪ ،‬باید آزمایشها را‬
‫ظرف مهلت یاد شده‪ ،‬در روز یا روزهایی که خود تعیین کرده و به مهندس‬

                                         ‫مشاور اعلام میکند‪ ،‬انجام دهد‪.‬‬
‫اگر پیمانکار در انجام آزمایشهای زمان تکمیل‪ ،‬ظرف مهلت ‪ 21‬روز یاد شده‬
‫کوتاهی کند‪ ،‬کارکنان کارفرما میتوانند به ریسک و هزینه پیمانکار‪،‬‬
‫آزمایشها را انجام دهند‪ .‬در چنین حالتی‪ ،‬فرض بر این خواهد بود که‬
‫آزمایشهای زمان تکمیل‪ ،‬با حضور پیمانکار انجام شده و نتایج این‬

                      ‫آزمایشها‪ ،‬به عنوان نتایج دقیق قابل قبول خواهد بود‪.‬‬
                                              ‫‪ .0-8‬تکرار کردن آزمایش‬

‫اگر کارها یا بخش نتواند آزمایشهای زمان تکمیل را با موفقیت بگذراند‪ ،‬ماده‬
‫‪[ 5-6‬رد کردن]‪ ،‬کاربرد دارد‪ .‬و مهندس مشاور یا پیمانکار‪ ،‬میتواند بخواهد‬
‫که آزمایش یا آزمایشهایی که نتایج آنها پذیرفته نشده و آزمایشهای زمان‬
‫تکمیل هر کار دیگر وابسته به آن‪ ،‬تکرار شود که باید طبق همان شرایط و‬

                                                    ‫ضوابط‪ ،‬انجام گردند‪.‬‬
                      ‫‪ .7-8‬با موفقیت نگذشتن آزمایشهای زمان تکمیل‬
